装修最让人头疼的是什么?不是选材料,也不是砍价,而是搞不清各种工序的先后顺序。很多人装到一半才发现顺序错了,要么砸了重装,要么留下难看的卫生死角,要么工期一拖再拖,多花好几万冤枉钱。

今天就把装修中最容易搞混的 7 个先后顺序一次性讲透,全是血泪教训总结出来的干货。记不住的先收藏,装修的时候拿出来照着做,保证你家顺顺利利不踩坑!
1. 先装吊顶,再装橱柜很多人为了省一点吊顶钱,想先装橱柜再装吊顶,结果 90% 都后悔了。
错误后果:工期至少拖半个月,装吊顶的时候灰尘会掉进橱柜里,清理起来特别麻烦。而且吊顶师傅为了避开橱柜,会把吊顶切得歪歪扭扭,和橱柜之间留一条难看的大缝,藏污纳垢还不好打扫。

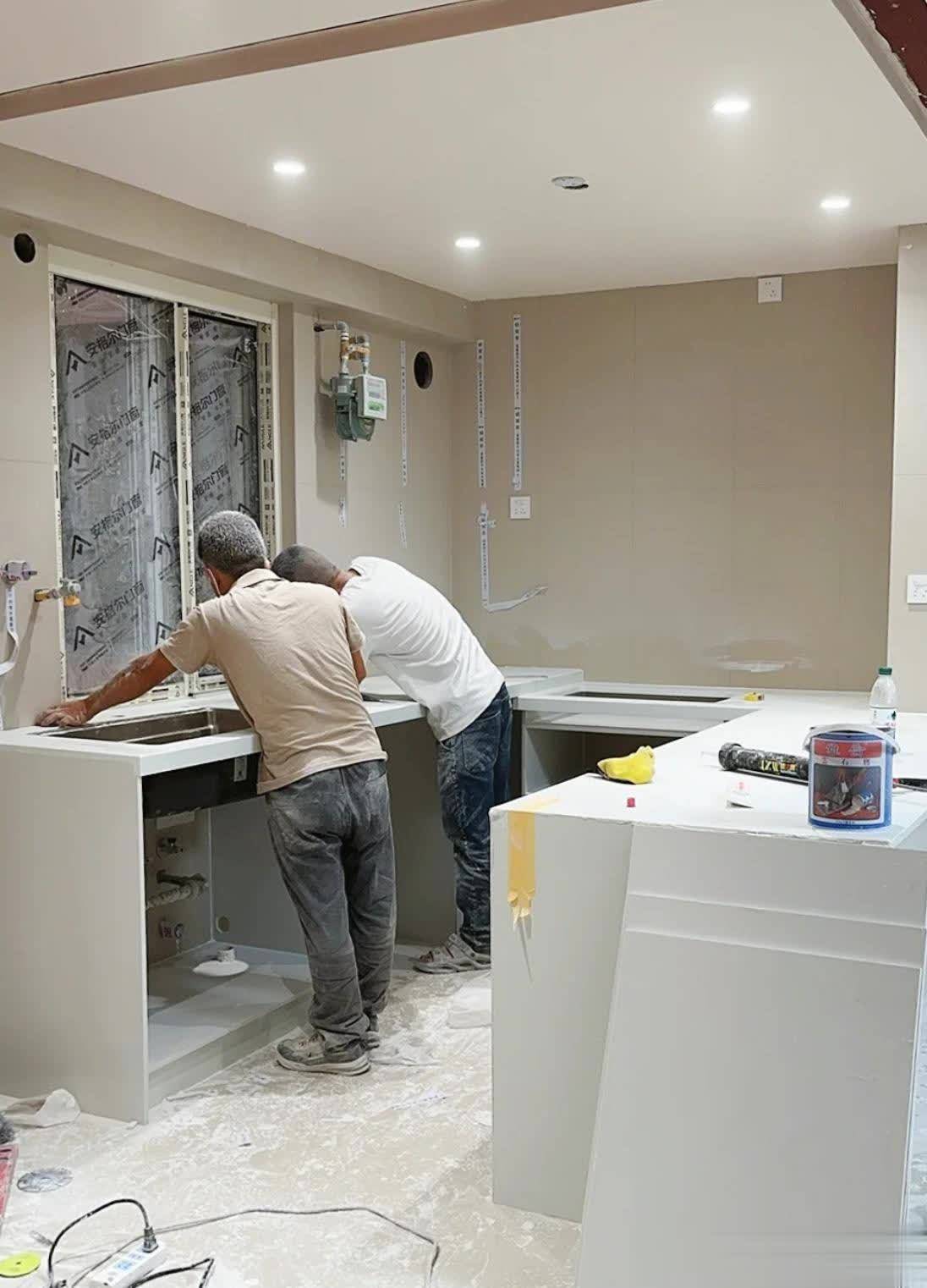

正确做法:先装吊顶,再装橱柜。吊顶可以把烟管、电线全部遮住,整体美观又好打理。而且先装吊顶,橱柜师傅可以根据吊顶的高度精准调整橱柜尺寸,做到严丝合缝。

2. 先装止逆阀烟管,再装橱柜,最后装烟机灶具这是翻车最多的一个顺序!很多人先装烟机再装橱柜,结果尺寸稍微有点误差,就会留下难看的卫生死角,严重的连柜门都装不上。

正确做法:

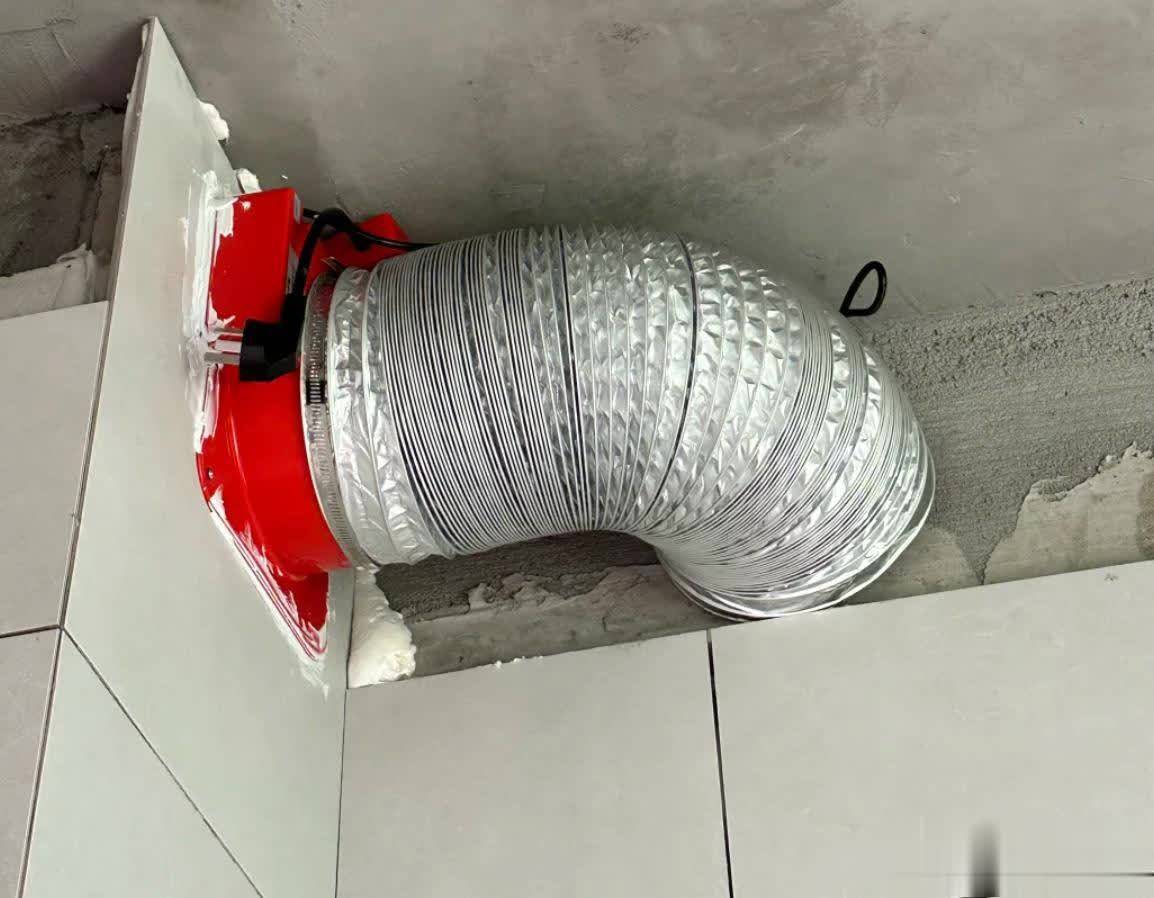

瓦工贴完砖后,第一时间装止逆阀和烟管然后装橱柜最后装烟机和灶具
关键技巧:一定要约橱柜师傅和烟机厂家同一天上门,这样两边可以现场对接尺寸,有问题当场调整,才能做到真正的无缝衔接。

3. 先刷乳胶漆,再装全屋定制(现场打柜除外)很多人担心刷完漆再装柜子,会把墙面碰坏,补漆有色差。其实这个问题很好解决。
正确做法:先刷完前两遍乳胶漆,留最后一遍色漆不要刷。等全屋定制装完,把磕碰的地方补好,再统一刷最后一遍漆。只要时间不超过半个月,氧化后的色差基本看不出来。

重点提醒:装柜子的那面墙,一定要提前做垂平处理。不然墙面不平,柜子装完会有一条几毫米甚至几厘米的大缝,打胶都救不了。

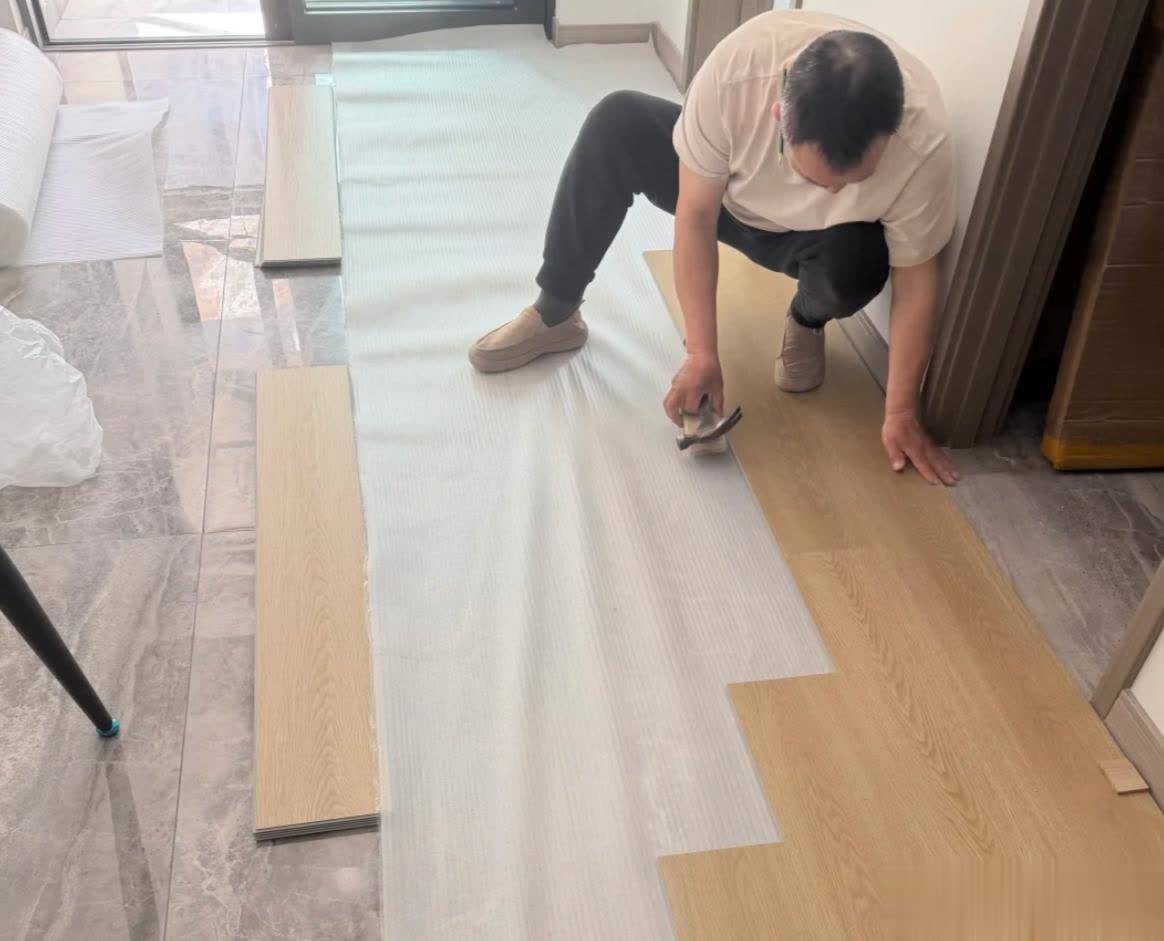

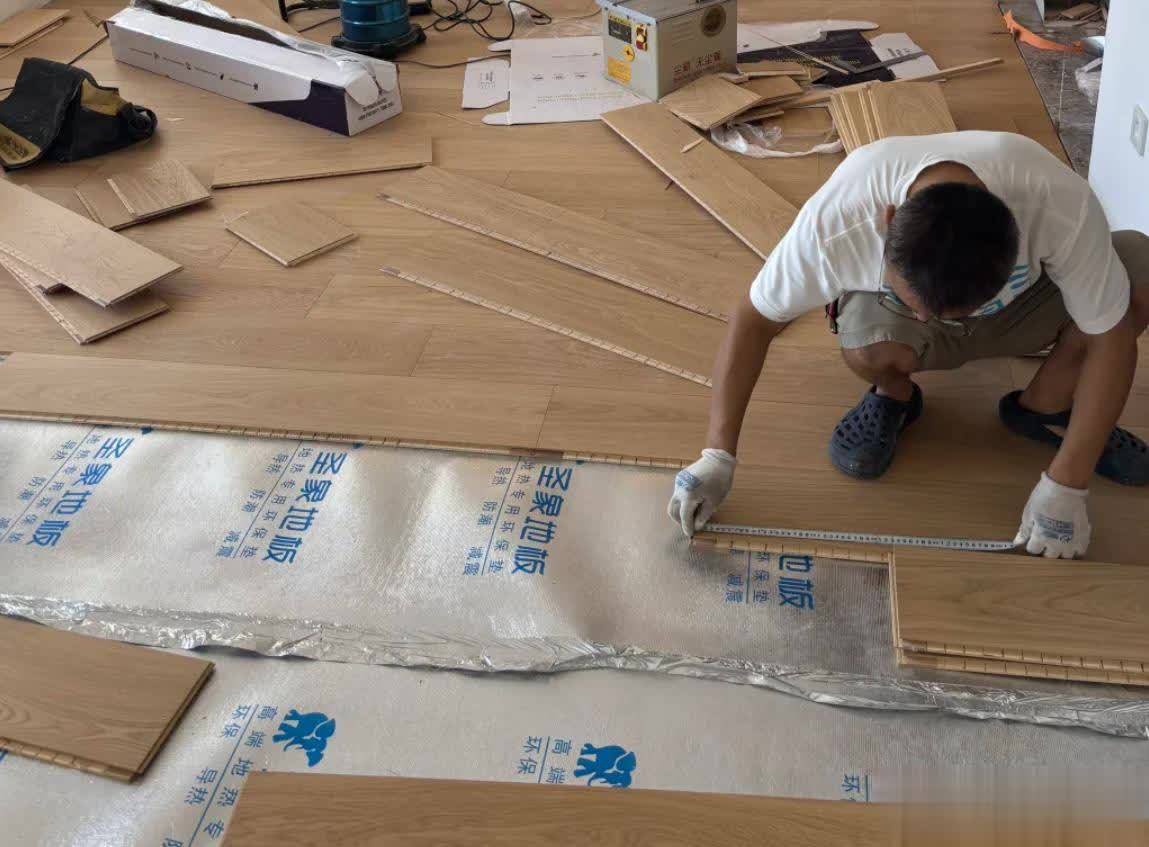

4. 先装地板,再装全屋定制这是争议最大的一个顺序,但我还是强烈建议先装地板。

先装地板的好处:
没有难看的收边条,柜子和地板直接衔接,整体感特别好柜子压在地板上,能有效防止地面潮气进入柜子底部,延长柜子寿命以后想改布局或者换柜子,不用拆地板,省钱又省事
很多人说先装柜子方便换地板,其实大品牌的地板和柜子寿命都差不多,能用二三十年,根本不用过分纠结这个问题。
5. 先装门还是先装地板?两种都可以,但各有讲究这个没有绝对的对错,两种顺序都可行,只要注意对应的问题就行。
先装地板:一定要做好成品保护,用厚纸板把地板全部盖住,不然装门的时候木屑、钉子会把地板刮花。

先装门:一定要精准预留地板的厚度。留大了缝隙大,隔音差还进灰;留小了门会和地板打架,打不开或者关不严。建议提前把地板样品拿给木门厂家,让他们精确计算预留尺寸。
6. 先装踢脚线,再装衣柜(推荐)这也是很多人纠结的点,两种方案各有优缺点。

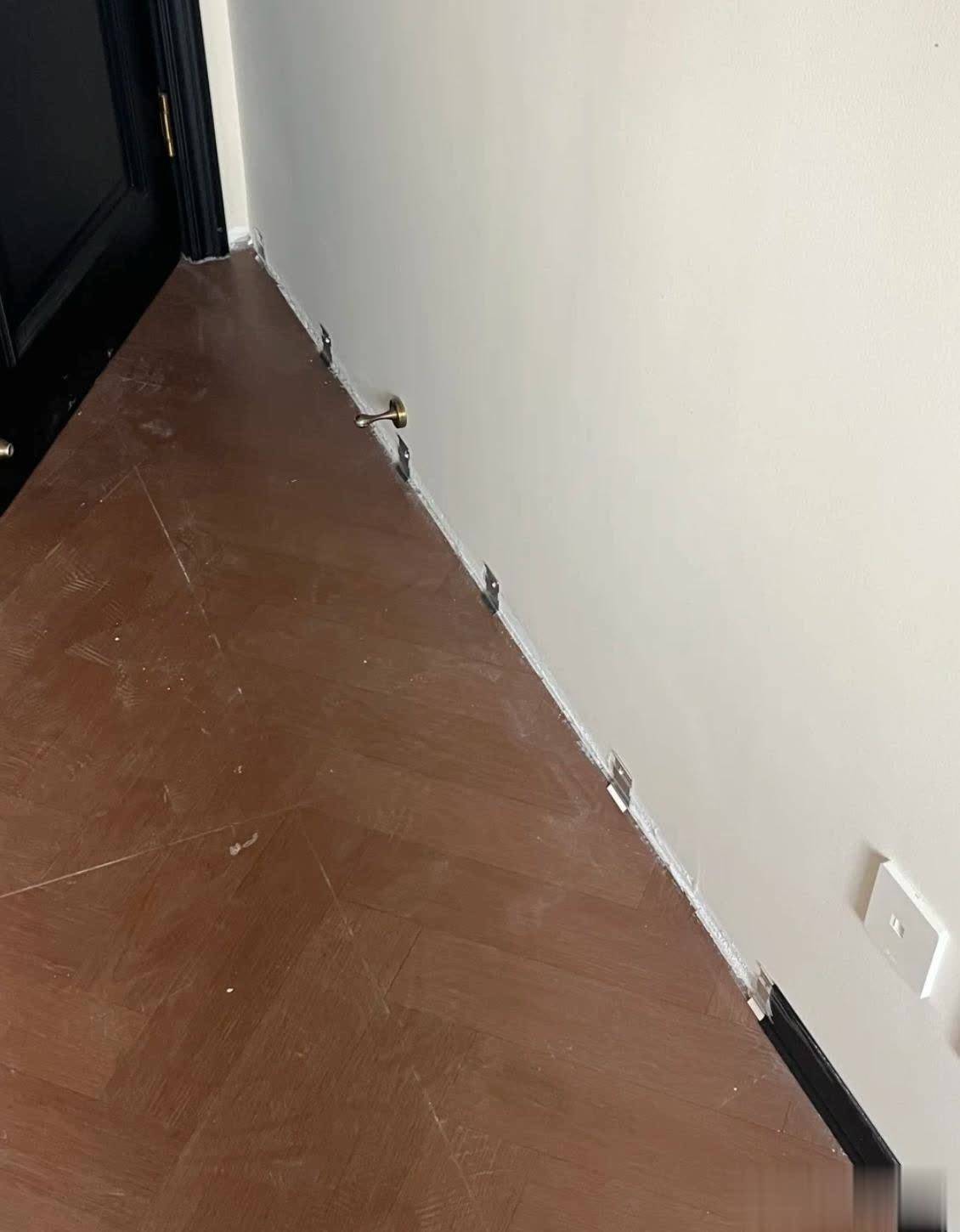

推荐方案:先装踢脚线,但是在衣柜的位置预留出来不要装。等衣柜装完,再让师傅上门补装衣柜两边的踢脚线。这样最省事,也不会有难看的缝隙。
备选方案:如果想要踢脚线完整走一圈,整体感更好,那就先装踢脚线,然后让衣柜师傅在衣柜底部切槽,把踢脚线卡进去。但这样对师傅的手艺要求很高,切不好会很难看。

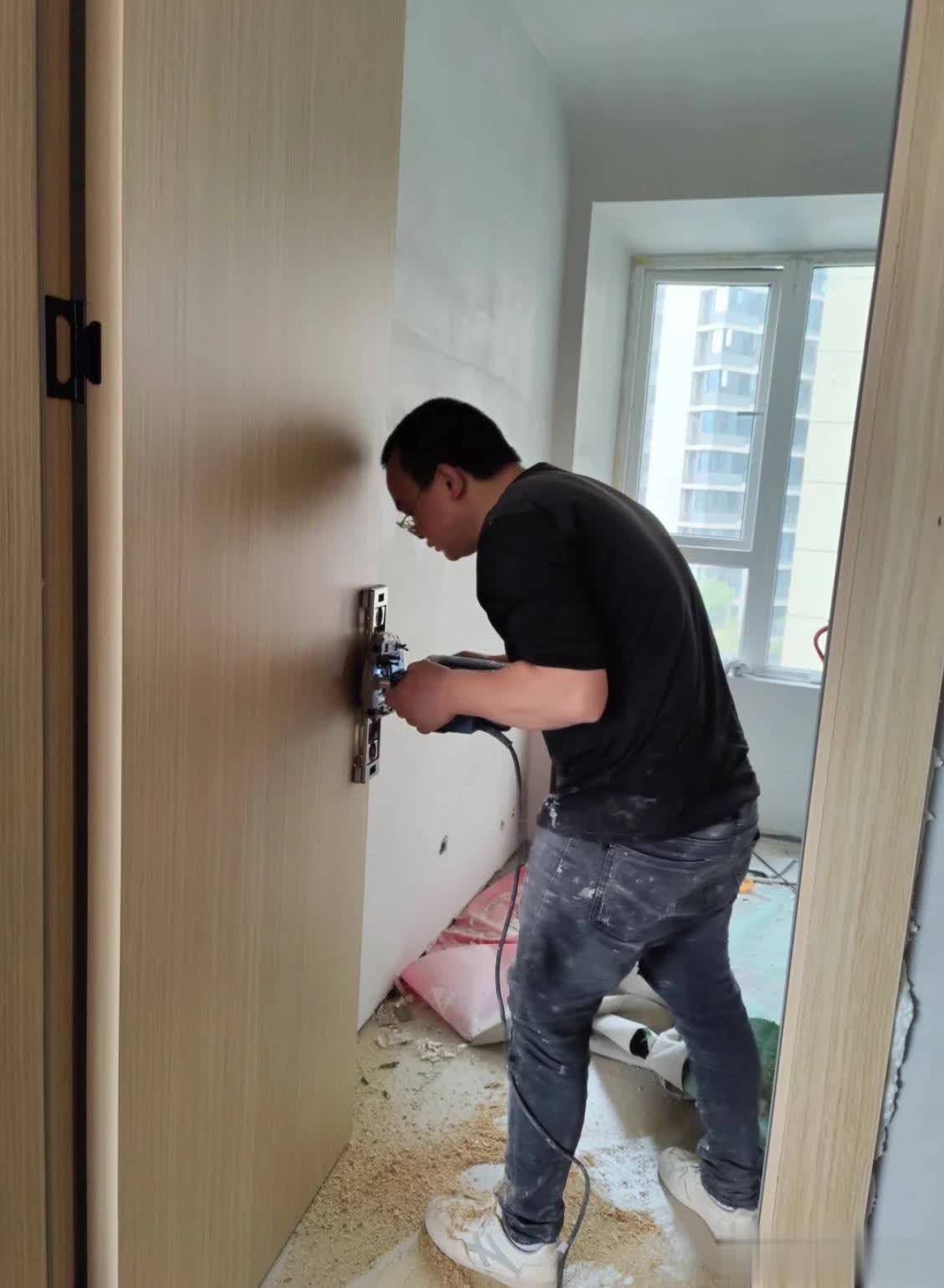

7. 先刷乳胶漆,再装门绝对不要先装门再刷漆!不然你一定会后悔。
错误后果:刷漆的时候门很容易被磕坏碰脏,工人会额外收你几百块的保护膜费用。而且后期每天开关门,门和墙面的缝隙处很容易开裂,补都补不好。

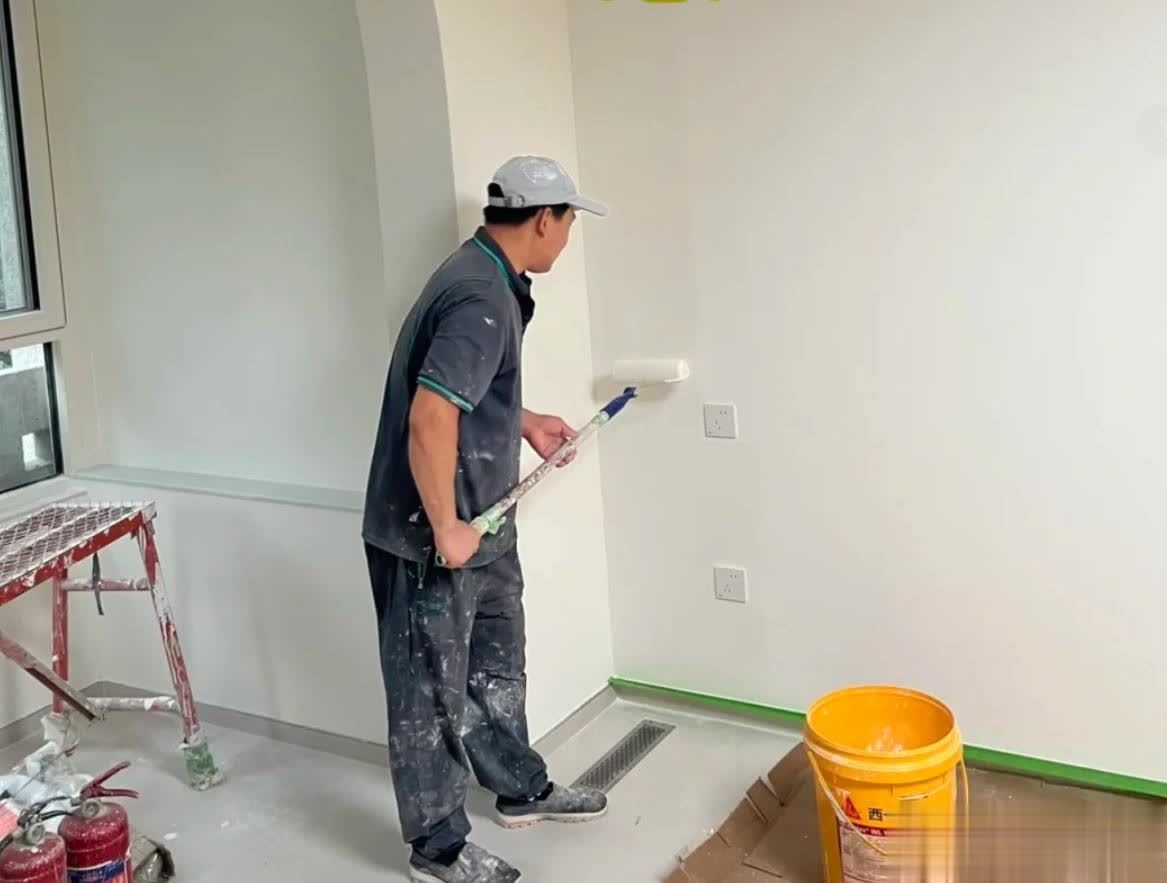

正确做法:先刷完乳胶漆,再装门。装完门之后,门和墙面之间的缝隙用同色玻璃胶打一下,既美观又密封。

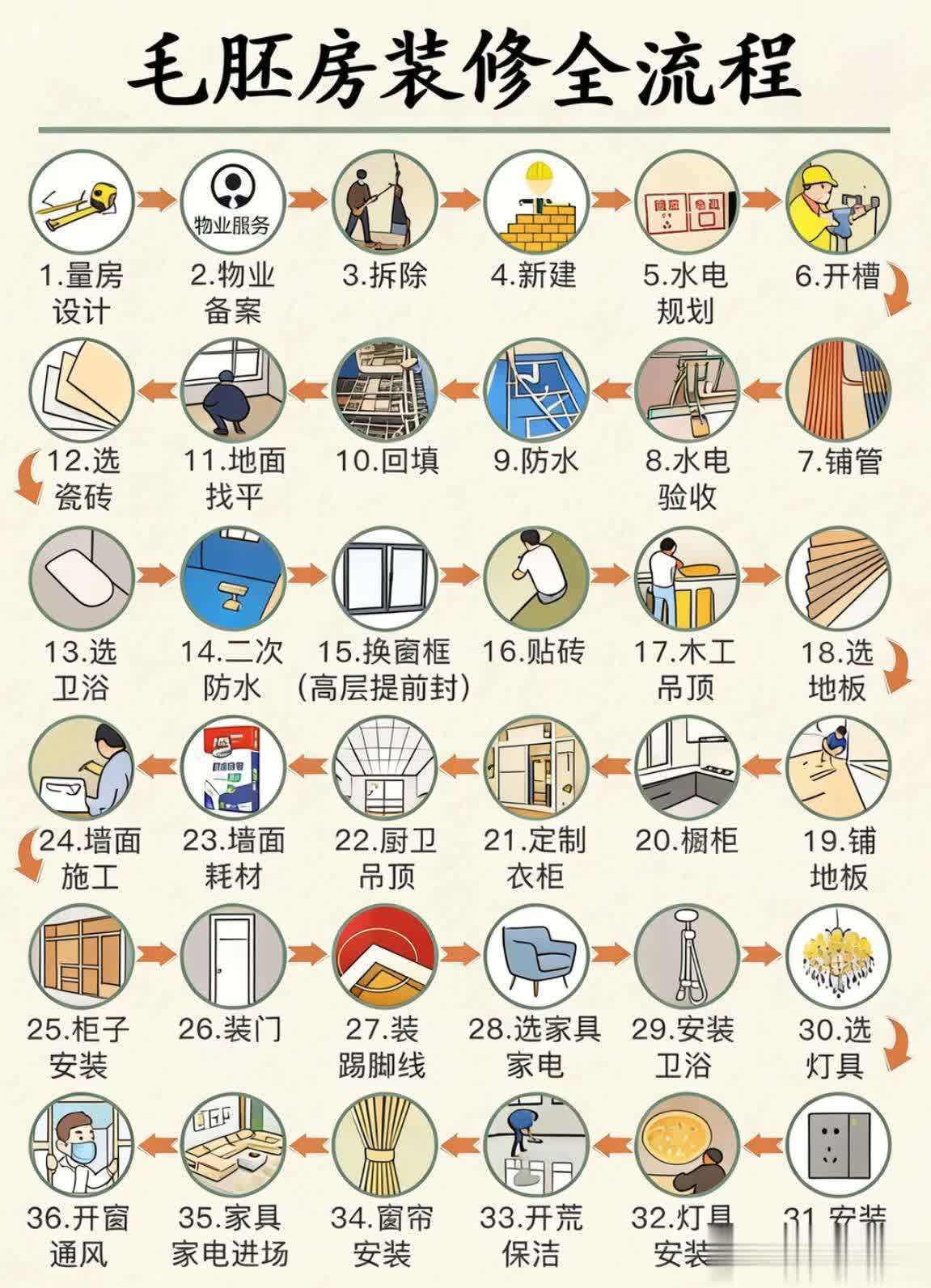

最后给大家总结一个装修顺序的核心原则:先硬装后软装,先顶部后地面,先基础后定制。只要记住这个大方向,基本不会出大错。
装修是个系统工程,每一个环节都环环相扣。一个顺序错了,后面的所有工序都会受影响。把这篇文章收藏好,装修的时候拿出来对照着做,能帮你避开 90% 的麻烦。
